Para casos en los que el proveedor le requiere días de anticipación para la entrega de materiales, Sinube le permite el registro de estos días por cada proveedor. Realice lo siguiente:
- Proveedor

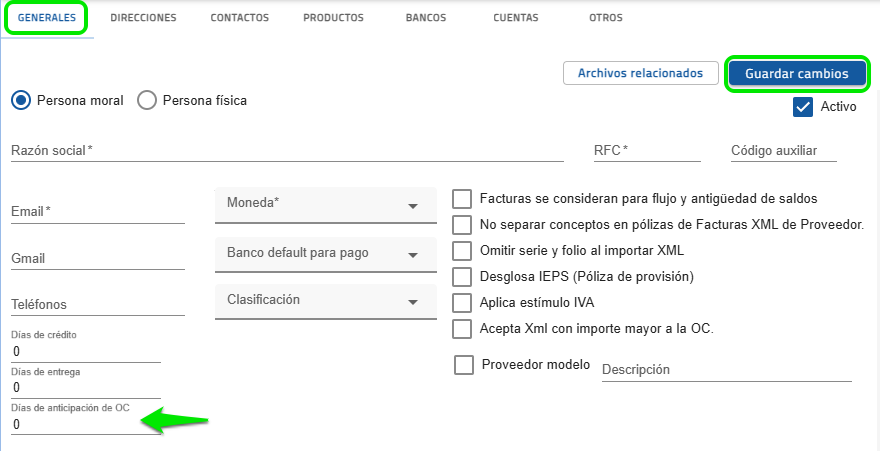

1. En el proveedor entre al apartado GENERALES, en el campo Días de anticipación de OC capture el número de días que deben pasar entre el envío de la orden de compra y la entrega de los productos. Guarde los cambios.
NOTA: Si se capturan Días de anticipación, no debe capturar Días de entrega, su función es distinta.
- Catálogo
1. Otorgue el permiso Días de entrega de proveedor, que se encuentra en el apartado Catálogos.
2. Ingrese a la pestaña Proveedores, oprima el menú Catálogos y presione Días de entrega proveedor.
3. Seleccione la Sucursal del listado. Se enlistan todas las sucursales a las cuales tiene acceso, incluidas sucursales de otra empresa.
4. Utilice el icono de lápiz y habilite la casilla de los días en los que se recibirá la mercancía de ese proveedor. Sólo pueden asignarse días de lunes a viernes.
- Orden de compra
1. Al capturar la orden, el sistema calcula la Fecha de entrega a partir de la Fecha de orden, según el número de días de anticipación en el proveedor, sin contar sábado y domingo.
NOTA: Se puede registrar la orden de compra con una fecha anterior, siempre que se cuente con el permiso Crear Ordenes de compra con fecha menor a la actual. Así se calcula la fecha de entrega a partir de esta fecha.
2. Si habiendo calculado los días de anticipación, la fecha de entrega es un día no asignado como día de entrega, se suman los días faltantes hasta llegar a ese día.
Por ejemplo, si con los días de anticipación, la fecha de entrega sería el viernes 5, pero los días de entrega son los lunes, se cuenta hasta ese día, siendo la fecha de entrega lunes 8.
De esta manera se tendrá un mejor control sobre la recepción de los productos.
